Sloopvergunning aanvragen in 2026: wanneer en hoe
Sloopvergunning aanvragen in 2026: ontdek wanneer een melding volstaat en wanneer een vergunning verplicht is, welke documenten je nodig hebt
Een eigenaar in Utrecht wil een vrijstaande stenen schuur van 28 m² slopen om ruimte te maken voor een uitbouw. Hij opent het Omgevingsloket, voert het adres in en krijgt vragen over bouwjaar, materiaal, oppervlakte en beschermde status. Daarna volgt de praktische keuze: gaat het om een sloopmelding of om een omgevingsvergunning voor sloop?
Die keuze hangt niet alleen af van de grootte van de schuur. Ook de hoeveelheid sloopafval, de mogelijke aanwezigheid van asbest, de ligging in een beschermd gebied en de regels van het omgevingsplan bepalen de route. Sinds de invoering van de Omgevingswet op 1 januari 2024 is een afzonderlijke sloopvergunning voor reguliere sloop niet meer de standaard. Vaak volstaat een melding via het Omgevingsloket. (Rijksoverheid over controleren of een vergunning nodig is)
Wie vooraf de kadastrale gegevens, BAG-informatie en planologische status controleert, voorkomt dat een ogenschijnlijk eenvoudige klus stilvalt. Gebruik daarvoor bijvoorbeeld bestemmingsplaninformatie per adres, controleer de beschermde status en bepaal daarna pas welke documenten en termijnen nodig zijn.
Inhoudsopgave
- Wanneer een sloopvergunning of sloopmelding verplicht is
- Het verschil tussen sloopmelding en sloopvergunning
- Van gemeentelijke vergunning naar Omgevingswet
- Categorieën die een echte vergunning vereisen
- Documenten en termijnen voor een correcte aanvraag
- Geo- en perceeldata als voorbereiding op de aanvraag
- Valkuilen bij het aanvragen van een sloopvergunning
- Checklist en planning voor een vlotte sloopaanvraag
Wanneer een sloopvergunning of sloopmelding verplicht is
Een kleine schuur lijkt eenvoudig te slopen. Toch kan de juridische route veranderen door asbest, de hoeveelheid afval, een monumentale status of regels in het omgevingsplan. Begin daarom in het Omgevingsloket met het volledige adres en de complete sloopactiviteit. Controleer vervolgens bouwjaar, materiaal, omvang en beschermde status. (Rijksoverheid over sloopregels)
De eerste beslissing
Een sloopmelding is verplicht wanneer bij de werkzaamheden meer dan 10 m³ sloopafval vrijkomt of wanneer asbest wordt verwijderd. Dien de melding uiterlijk vier weken vóór de start in. Bij kleiner sloopwerk is meestal geen melding nodig, behalve als lokale regels een andere uitkomst geven. (IPLO over de meldingsplicht voor sloopactiviteiten)
Bepaal de totale scope voordat je het afvalvolume berekent. Kijk dus niet alleen naar één muur, schuur of aanbouw. De afbakening van de volledige opdracht bepaalt of de meldingsplicht geldt. Een gefaseerde uitvoering voorkomt die verplichting niet automatisch.
Praktische regel: leg eerst vast welke onderdelen worden gesloopt en tel daarna het verwachte volume aan sloopafval op.
Asbest vereist een aparte controle. Bij bekende of vermoedelijke aanwezigheid in het te slopen deel moet vóór verwijdering een asbestinventarisatierapport beschikbaar zijn. Verstrek dat rapport aan de uitvoerder. (IPLO over de asbestinventarisatieplicht)

Een vergunning kan daarnaast nodig zijn bij een monument, beschermd stads- of dorpsgezicht of aanvullende regels in het omgevingsplan. Controleer daarom vóór indiening de kadastrale gegevens, BAG-informatie en beschermingslagen. Gebruik bijvoorbeeld bestemmingsplaninformatie per adres en controleer de relevante planlagen via PDOK. Zo zie je of de locatie meer beperkingen heeft dan het Omgevingsloket op basis van alleen de sloopomvang laat zien. De uitkomst bepaalt welke procedure en welk dossier je moet voorbereiden.
Het verschil tussen sloopmelding en sloopvergunning
Een sloopmelding is een formele kennisgeving aan het bevoegd gezag. Je meldt welke sloopactiviteit je uitvoert en levert gegevens aan over veiligheid, afvalstromen en asbest. Een sloopvergunning is een besluit waarbij het bevoegd gezag toestemming geeft voor een activiteit waarvoor een specifieke vergunningplicht geldt.
De landelijke hoofdregel koppelt de meldingsplicht aan de hoeveelheid sloopafval. Bij meer dan 10 m³ sloopafval is een melding vereist. Dat geldt ook bij verwijdering van asbest, ongeacht de omvang van de overige sloop. Dien de melding minimaal vier weken vóór de geplande start in. Controleer tegelijk of de locatie onder een beschermingsregime of aanvullende regel uit het omgevingsplan valt.
De juridische keuze in één overzicht
| Criterium | Sloopmelding | Sloopvergunning |
|---|---|---|
| Juridische functie | Kennisgeving van de sloopactiviteit | Formeel besluit van het bevoegd gezag |
| Hoofdtrigger | Meer dan 10 m³ sloopafval of asbest | Beschermd erfgoed, beschermd gezicht of lokale vergunningplicht |
| Indiening | Via het Omgevingsloket | Via het Omgevingsloket |
| Startplanning | Minimaal vier weken vooraf melden | Start pas na vergunningverlening en controle van eventuele voorwaarden |
| Beoordeling | Vooral veiligheid, asbest en afvalstromen | Ook cultuurhistorische en planologische belangen |
Oude artikelen gebruiken sloopvergunning vaak als verzamelnaam voor iedere toestemming of melding. Gebruik die term niet zonder de juridische grondslag te controleren. Bij reguliere sloop ligt de procedure doorgaans bij de sloopmelding. Een echte vergunning komt vooral in beeld bij beschermde objecten, beschermde gezichten of aanvullende lokale regels.
Controleer daarom vóór indiening niet alleen de sloopomvang, maar ook de locatie. Raadpleeg kadastrale gegevens, BAG-informatie en relevante bestemmingsplanlagen via PDOK. Met bestemmingsplaninformatie per adres controleer je snel of het perceel extra beperkingen kent. Die voorbereiding voorkomt dat je een melding indient terwijl een vergunning of aanvullend document nodig is.
Asbest behandel je als een afzonderlijk juridisch aandachtspunt. Bij een vermoeden moet voor het te slopen deel een inventarisatie beschikbaar zijn. Leg vast welk bewijs de uitvoerder vóór aanvang bezit en of de gekozen startdatum procedureel haalbaar is.

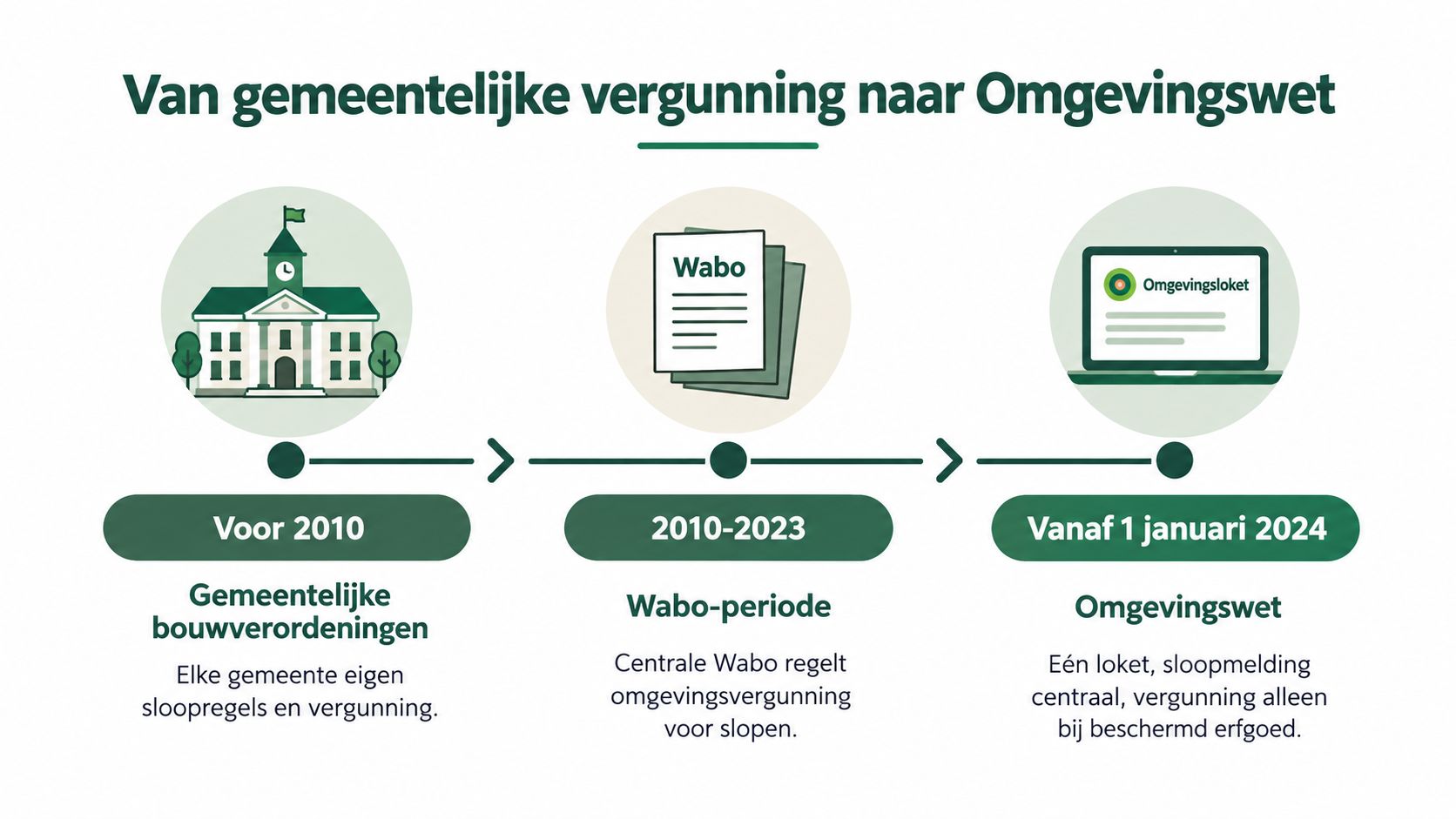

Van gemeentelijke vergunning naar Omgevingswet
Staat een oud bedrijfspand op een beschermd perceel, dan volstaat een standaard sloopformulier niet. De juiste route volgt uit de ontwikkeling van de regelgeving én uit de status van de locatie.
De Nederlandse sloopregels kwamen oorspronkelijk uit gemeentelijke bouwverordeningen. De sloopmelding verving onder het Bouwbesluit per 1 april 2012 voor veel reguliere projecten de oude sloopvergunning. Een historisch overzicht van de sloopvergunning laat die overgang zien.
Daarna werden de regels gekoppeld aan ruimtelijke regelgeving en het Besluit bouwwerken leefomgeving. De Omgevingswet trad op 1 januari 2024 in werking. Voor reguliere sloop is een gemeentelijke vergunning sindsdien dus niet meer automatisch het uitgangspunt. Bepaal eerst of de landelijke meldingsregels gelden. Controleer daarna of bescherming van het object of de locatie een vergunning vereist. De uitleg over slopen onder de Omgevingswet beschrijft deze systematiek.

Wat veranderde voor de aanvrager
De gemeente kan lokale regels stellen, maar de beoordeling begint nu bij het Besluit bouwwerken leefomgeving en het omgevingsplan. Leg daarom drie lagen naast elkaar: landelijke regels, lokale planregels en beschermingsregels.
Controleer vóór indiening de kadastrale gegevens, BAG-informatie en bestemmingsplanlagen via PDOK. Met bestemmingsplaninformatie per adres controleer je gericht of het perceel extra beperkingen heeft. Die stap voorkomt een verkeerde melding en maakt duidelijk welke stukken je moet verzamelen.
Voor monumenten en beschermde stads- en dorpsgezichten blijft een formele vergunning relevant. De VNG over vergunningplichtige sloopactiviteiten noemt deze categorieën als mogelijke vergunninggevallen.
Werk dus locatiegericht. Leg de sloopactiviteit vast, controleer de perceeldata en kies daarna tussen melding en vergunning. Dat voorkomt gebruik van een oud formulier of verouderde gemeentelijke uitleg.
Categorieën die een echte vergunning vereisen
Een beperkte sloop kan toch vergunningplichtig zijn. De locatie, de monumentstatus en de regels van het omgevingsplan wegen zwaarder dan alleen de omvang van het werk. Controleer daarom eerst het object en het perceel, voordat je de uitvoeringsdatum vastlegt.
Vier categorieën naast elkaar
| Categorie | Doorslaggevende toets | Bevoegd gezag | Doorlooptijd |
|---|---|---|---|
| Rijksmonument | De sloop raakt een beschermd rijksmonument | Bevoegd gezag volgens de monumenten- en omgevingsregels, doorgaans de gemeente bij indiening | De termijn hangt af van de gekozen procedure en eventuele advisering |
| Gemeentelijk of provinciaal monument | De lokale of provinciale monumentstatus staat geregistreerd | Gemeente of provincie, afhankelijk van de bevoegdheidsverdeling | De termijn volgt de procedure in het Omgevingsloket |
| Beschermd stads- of dorpsgezicht | De locatie valt binnen een beschermd gebied en de sloop beïnvloedt het straatbeeld of de ruimtelijke samenhang | Doorgaans de gemeente | De termijn hangt af van de procedure en de benodigde beoordeling |
| Lokale vergunningplicht | Het omgevingsplan stelt voor de concrete sloopactiviteit een vergunningplicht of aanvullende toets vast | Meestal de gemeente | De termijn volgt het toepasselijke besluit en de lokale procedure |
Bij een monument beoordeelt de gemeente niet alleen wat fysiek verdwijnt. Ook de cultuurhistorische betekenis van het object en de gevolgen voor het beschermde ensemble tellen mee. Een schuur kan daardoor vergunningplichtig zijn, ook bij een beperkte sloopomvang.
Binnen een beschermd stads- of dorpsgezicht staat de ruimtelijke impact centraal. Onderzoek of de sloop het straatbeeld, de historische structuur of de samenhang van de omgeving aantast. Een vrijstaand bouwwerk buiten zo'n gebied krijgt een andere beoordeling dan een vergelijkbaar bouwwerk binnen die structuur.
Controleer vervolgens de lokale planregels voor het concrete perceel. Daar kan een eigen vergunningplicht of aanvullende toets in staan. Gebruik daarvoor de kadastrale gegevens, BAG-informatie en bestemmingsplanlagen via PDOK. Percelio helpt om de bestemmingsplaninformatie per adres bij het juiste perceel te bekijken. Zo verbind je de objectstatus met de locatie en voorkom je dat je een algemene aanname over de gebouwgrootte gebruikt.
Onder de Omgevingswet geldt geen algemeen sloopverbod. Gemeenten kunnen wel voorwaarden en vergunningplichten opnemen in het omgevingsplan. Leg daarom vast welke beschermingsstatus en planregel van toepassing zijn, en noteer welk bevoegd gezag de aanvraag behandelt.
Plan bij erfgoed of ruimtelijke bescherming ruimte voor advies, aanvullende stukken en een uitgebreidere beoordeling. Laat een aannemer pas een startdatum bevestigen nadat deze controle is afgerond.
Documenten en termijnen voor een correcte aanvraag
Een sloopmelding staat of valt met een compleet dossier. De overheid moet kunnen begrijpen wat je sloopt, hoeveel materiaal vrijkomt, welke risico's de uitvoering oplevert en hoe je met asbest omgaat. Een adres en een korte omschrijving zijn voor een complexe activiteit onvoldoende.
Dossier voor een sloopmelding
Verzamel de stukken voordat je het Omgevingsloket opent. Voor een professionele voorbereiding horen daar in elk geval bij:
- Asbestinventarisatierapport: laat bij kennis of een redelijk vermoeden van asbest een rapport opstellen en geef dit vóór verwijdering aan de uitvoerder.
- Sloopveiligheidsplan: beschrijf de werkwijze, afzettingen, stabiliteit, risico's voor de omgeving en de omgang met vrijkomende materialen.
- Bestaande situatietekeningen: voeg tekeningen toe met maatvoering, de ligging van het te slopen deel en de relatie tot omliggende bouwwerken. Gebruik voor de grafische voorbereiding een situatietekening voor een omgevingsvergunning.
- Kadastrale gegevens: vermeld het juiste perceel en voorkom dat de aanvraag aan een verkeerd object wordt gekoppeld.
- Sloopvolume: geef het verwachte volume aan in kubieke meters en leg uit hoe je tot die raming bent gekomen.
Termijn en uitvoeringsdatum
Dien de sloopmelding minimaal vier weken vóór de start in. Voor situaties met asbest is die termijn rechtstreeks relevant voor de planning. De uitvoeringsdatum moet ruimte laten voor inventarisatie, afstemming met de uitvoerder en de logistiek van afvalstromen. (Rijksoverheid over de termijn voor sloopmeldingen)
Bij specifieke situaties kunnen omgevingsdiensten aanvullende termijnen of eisen hanteren. Plan daarom niet op de laatste beschikbare dag. Een melding die inhoudelijk compleet is, geeft de gemeente minder reden om nadere informatie te vragen.
Voor een vergunning komt daar een ander pakket bij. Denk aan een cultuurhistorische onderbouwing bij monumenten, een sloopbestek, een bouwveiligheidsplan en, waar de locatie dat vraagt, archeologische informatie. Ontbrekende bijlagen kunnen de inhoudelijke behandeling vertragen en maken een geplande startdatum onzeker.
Geo- en perceeldata als voorbereiding op de aanvraag
Een sloopaanvraag begint op het perceel, niet in het formulier. Je moet eerst weten welk object je sloopt, op welk kadastraal perceel het staat en welke regels op die locatie gelden. Alleen de BAG-kaart of een luchtfoto geeft daarvoor geen volledig juridisch beeld.
Verzamel de gegevens in vaste volgorde
Begin met het eigendomsrecht en de perceelgrens via het Kadaster of de Kadaster-viewer. Daarna controleer je in de BAG-viewer welk verblijfsobject en welk pand bij het adres horen. Let op de pandstatus, het bouwjaar en de vraag of het te slopen object als afzonderlijk pand of als onderdeel van een groter geheel staat geregistreerd.
Vervolgens laad je via PDOK de relevante openbare lagen. Controleer bestemmingsplannen of omgevingsplaninformatie, monumentenlagen en het Rijksmonumentenregister. De volgorde is doelbewust. Eerst bepaal je het juridische object, daarna de planologische context en pas daarna de beschermingsstatus.
Advies voor adviseurs: maak van elke sloopaanvraag een locatiecontrole met herleidbare brongegevens. Een screenshot zonder datum of perceelidentificatie is geen sterk dossierstuk.
Een PerceelRapport kan deze controle bundelen. Percelio combineert volgens de productinformatie gegevens uit onder meer Kadaster, BAG, BGT, LBKR en bestemmingsplaninformatie in een PDF-locatiefactsheet. Zo kun je de ligging, planologische context en relevante omgevingsinformatie naast elkaar bewaren. (PerceelRapport opvragen)
Gebruik zo'n rapport als voorbereidingsdocument, niet als vervanging van de formele beoordeling door gemeente of omgevingsdienst. Controleer de actuele regels in het Omgevingsloket en voeg alleen informatie toe die op het concrete perceel betrekking heeft. Dat voorkomt een veelgemaakte fout: een algemene kaartlaag gebruiken terwijl de vergunningplicht in een specifieke planregel of beschermingsgrens staat.
Valkuilen bij het aanvragen van een sloopvergunning
De meeste fouten ontstaan voordat iemand het formulier opent. Wie alleen naar één zichtbare muur kijkt, mist dat de gemeente de volledige sloopactiviteit én de locatie beoordeelt. Leg daarom eerst de scope, het perceel en de juridische status vast.
Misverstand één, klein betekent vergunningvrij
Een kleine ingreep is niet automatisch vrijgesteld. Beoordeel alle werkzaamheden die onder één opdracht of uitvoeringsplan vallen als één geheel. De omvang van de volledige sloopactiviteit bepaalt of een melding nodig is. Splits werkzaamheden dus niet kunstmatig op om onder een grens uit te komen.
Beschrijf concreet welke bouwdelen verdwijnen, op welk pand ze betrekking hebben en welk volume daarbij hoort. Controleer die omschrijving met de BAG-registratie en kadastrale gegevens. Een aanvraag voor een verkeerd pand leidt snel tot herstelvragen of vertraging.
Misverstand twee, asbest speelt alleen bij oude panden
Het bouwjaar geeft richting, maar sluit asbest niet uit. Bij kennis of een redelijk vermoeden van asbest moet je vóór de werkzaamheden beoordelen of een inventarisatie nodig is. Het rapport moet beschikbaar zijn voordat verwijdering of sloop start. Ook een beperkte ingreep kan daardoor extra voorbereiding en een melding vereisen.
Misverstand drie, de Omgevingswet maakt elke gemeente hetzelfde
Landelijke regels vormen slechts de basis. Het omgevingsplan kan aanvullende voorwaarden stellen voor karakteristieke panden, beschermde gezichten, monumenten en de uitvoering. Controleer daarom de planregels op het concrete perceel via PDOK en het Omgevingsloket, en leg vast welke laag of regel je hebt gebruikt.
Administratieve fouten zijn vermijdbaar. Controleer adres, pandidentificatie, perceelgrenzen en beschermingsstatus vóór indiening. Een PerceelRapport van Percelio kan eigendomsinformatie, BAG-kenmerken, bestemmingsplanlagen en beschermingsinformatie in één dossier ordenen. Gebruik het als controle- en bewijsstuk, niet als vervanging van de formele beoordeling.
Checklist en planning voor een vlotte sloopaanvraag
Plan de sloop in drie beslismomenten. Zo legt u geen uitvoeringsdatum vast voordat duidelijk is of een melding of vergunning nodig is.
Fase één, vóór de aanvraag
- Bepaal het object: controleer adres, BAG-registratie, bouwjaar en omvang.
- Bepaal de scope: omschrijf welke bouwdelen tegelijk verdwijnen en bepaal het totale sloopvolume.
- Controleer asbest: laat bij kennis of een redelijk vermoeden een asbestinventarisatie uitvoeren.
- Controleer bescherming: raadpleeg het omgevingsplan, monumentenkaarten en informatie over beschermde stads- of dorpsgezichten.
- Orden locatiegegevens: leg kadastrale data, BAG-informatie en relevante PDOK-lagen vast. Gebruik Percelio om deze gegevens per perceel in één werkdossier te verzamelen.
Controleer vooral of de kadastrale grenzen, BAG-gegevens en planlagen bij hetzelfde object horen. Een verkeerde objectidentificatie veroorzaakt herstelvragen en schuift de planning op.
Fase twee, tijdens het indienen
- Kies de route: bepaal op basis van locatie, bescherming en sloopvolume of een melding of vergunning nodig is.
- Voeg stukken toe: upload tekeningen, veiligheidsplan, volume-inschatting en het asbestinventarisatierapport als dat vereist is.
- Plan tijdig: dien een sloopmelding minimaal vier weken vóór de geplande start in.
- Controleer ontvangst: bewaar de bevestiging, het indieningsnummer en alle bijlagen digitaal.
Een verzonden formulier geeft nog geen toestemming om te beginnen. Controleer of de melding volledig is ontvangen en of het bevoegd gezag aanvullende informatie vraagt.
Fase drie, vóór de uitvoering
Stem asbestverwijdering, veiligheidsmaatregelen en afvallogistiek af voordat de aannemer start. Bij vergunningplicht wacht u het formele besluit af en controleert u alle voorschriften.
| Planningsmoment | Actie |
|---|---|
| Minimaal vier weken vóór sloop | Sloopmelding indienen wanneer de meldingsplicht geldt |
| Na indiening | Ontvangst en informatieverzoeken controleren |
| Voor de start | Dossier, veiligheidsmaatregelen en afvalstromen bevestigen |
| Bij vergunningplicht | Besluit en voorwaarden afwachten |
Houd een week buffer tussen de bevestigde route en de sloopstart. Bewaar correspondentie en het asbestinventarisatierapport minimaal tien jaar in het projectdossier. Zo blijft aantoonbaar welke gegevens aan de aanvraag en uitvoering ten grondslag lagen.
Percelio brengt perceel-, BAG- en planinformatie samen in een praktisch rapport voor de voorbereiding van een sloopmelding of sloopvergunning. Bezoek Percelio om uw dossier gericht op te bouwen.
